sofarsolarpoland.pl
  • arrow-right
  • Elektrykaarrow-right
  • Jak podłączyć prąd do działki bez domu? - Koszty i formalności

Jak podłączyć prąd do działki bez domu? - Koszty i formalności

Kacper Zawadzki

Kacper Zawadzki

|

20 maja 2026

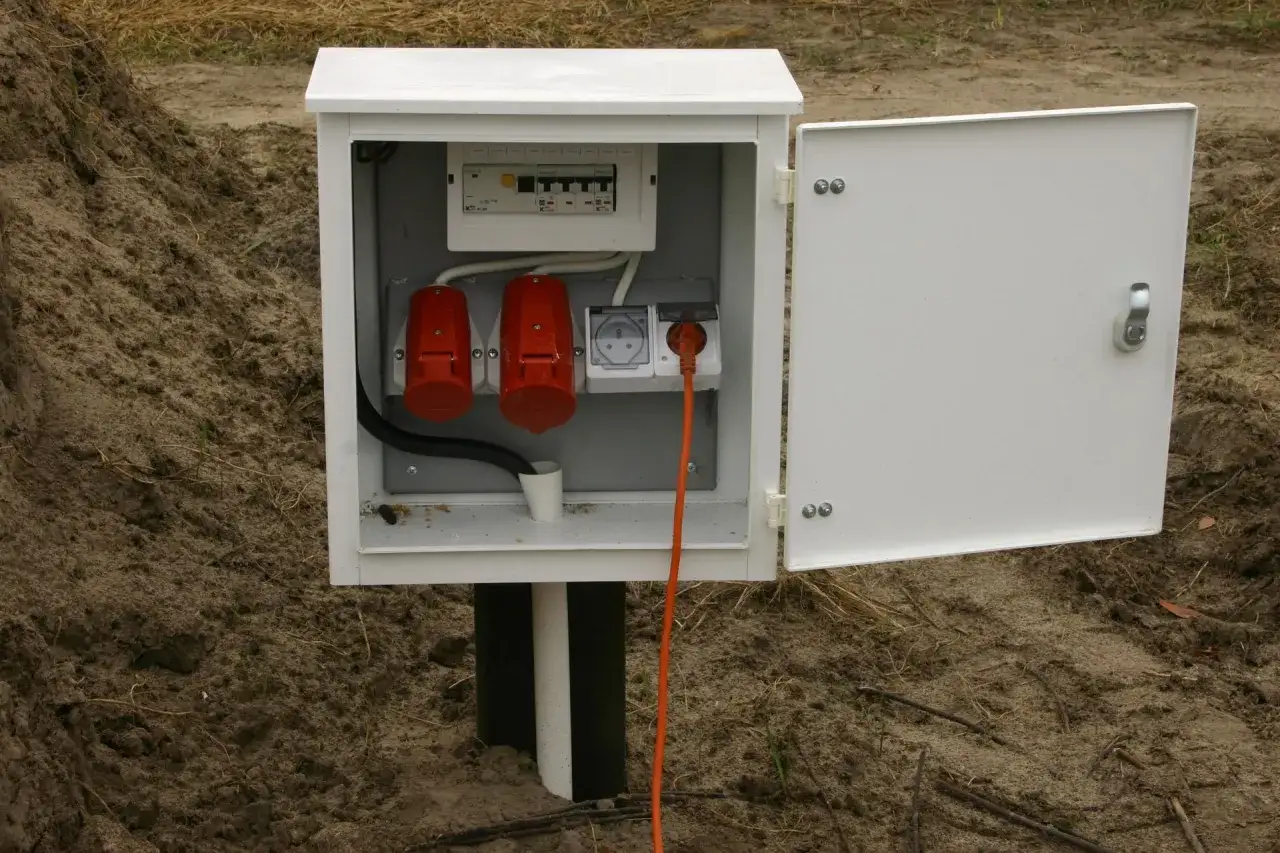

Skrzynka z zabezpieczeniami i gniazdami na działce bez domu, gotowa do podłączenia prądu.

Podłączenie prądu do działki bez domu da się załatwić jeszcze przed rozpoczęciem budowy, ale od początku trzeba wiedzieć, czy chodzi o zasilanie tymczasowe na czas robót, czy o przyłącze docelowe pod przyszły budynek. W praktyce najwięcej zależy od tytułu prawnego do działki, planowanej mocy, odległości od sieci i tego, czy operator może wykorzystać istniejącą infrastrukturę. Poniżej rozkładam cały proces na proste kroki, pokazuję potrzebne dokumenty, koszty i miejsca, w których najłatwiej popełnić kosztowny błąd.

Najważniejsze informacje w skrócie

  • Na niezabudowanej działce można wystąpić o warunki przyłączenia, jeśli masz tytuł prawny do nieruchomości.
  • Najpierw zdecyduj, czy potrzebujesz zasilania budowy, czy od razu przyłącza docelowego pod dom.
  • Dla niskiego napięcia operator zwykle ma 21 lub 30 dni na wydanie warunków, a projekt umowy jest ważny 60 dni.
  • Opłata zależy głównie od mocy przyłączeniowej, rodzaju przyłącza i długości odcinka ponad 200 metrów.
  • Najrozsądniej jest od razu dobrać moc z myślą o przyszłym domu, a nie tylko o samej budowie.

Kiedy działka bez domu może dostać zasilanie

Wbrew częstemu przekonaniu przyłączenie energii do niezabudowanej działki nie wymaga ukończonego domu. Z punktu widzenia operatora liczy się przede wszystkim to, że masz prawo do korzystania z gruntu i potrafisz wskazać, jaki obiekt ma być zasilany albo jak ma wyglądać plac budowy. Sama działka może więc dostać przyłącze wcześniej, a licznik pojawia się zwykle w szafce złączowo-pomiarowej przy granicy nieruchomości.

Ja rozdzielam tu dwa scenariusze. Pierwszy to zasilanie placu budowy, czyli popularny „prąd budowlany”. Drugi to przyłącze docelowe, które ma już obsłużyć przyszły dom i późniejsze użytkowanie całoroczne. To nie są zamienne pojęcia, bo w praktyce prowadzą do innej dokumentacji, innego układu prac i czasem innego kosztu.

Jeśli kabel ma przejść poza twoją działką, sprawa robi się bardziej techniczna. Wtedy liczy się nie tylko sam wniosek, ale też możliwość uregulowania trasy przyłącza przez cudzy grunt albo drogę. Właśnie dlatego im wcześniej sprawdzisz mapę i lokalizację sieci, tym mniej niespodzianek pojawi się później. Do samego procesu przejdę za chwilę, bo tu najwięcej osób gubi tempo.

Skrzynka elektryczna na działce bez domu, gotowa do podłączenia prądu. Widoczne bezpieczniki, gniazda i pomarańczowy kabel.

Jak przejść przez formalności krok po kroku

W praktyce procedura jest prostsza, niż sugerują urzędowe formularze. Najpierw składasz wniosek o określenie warunków przyłączenia, potem odbierasz warunki i projekt umowy, a dopiero na końcu operator realizuje przyłącze i montuje układ pomiarowy. Jeśli ktoś robi to pierwszy raz, najbardziej pomaga trzymanie się tej kolejności.

  1. Ustal właściwego operatora sieci dla swojej lokalizacji. Od tego zależy formularz, taryfa i tempo obsługi.
  2. Złóż wniosek o warunki przyłączenia. Wpisujesz dane działki, planowany obiekt, moc przyłączeniową i orientacyjne zużycie energii.
  3. Dołącz wymagane załączniki, przede wszystkim tytuł prawny do nieruchomości oraz szkic lub plan zagospodarowania działki.
  4. Odbierz warunki i projekt umowy. Sprawdź punkt przyłączenia, rodzaj przyłącza, termin ważności i miejsce montażu licznika.
  5. Podpisz umowę w terminie. Jeśli projekt umowy wygaśnie, zwykle trzeba wracać do procedury albo składać nowy wniosek o zmianę.
  6. Doprowadź sprawę do odbioru. Po wykonaniu przyłącza i wymaganych pomiarów można przejść do umów dystrybucyjnej i sprzedażowej.

Warto od razu sprawdzić, czy operator przewiduje przyłącze tymczasowe, docelowe z wykorzystaniem na czas budowy, czy tylko wariant klasyczny. To drobny szczegół na papierze, ale w praktyce decyduje o tym, czy później będziesz robić wszystko drugi raz. Następny krok to dobrze przygotowane dane, bo to one najczęściej skracają całą procedurę.

Co przygotować do wniosku, żeby nie tracić czasu

Ja zawsze zaczynam od kompletu dokumentów, bo najwięcej opóźnień bierze się nie z samej sieci, tylko z braków we wniosku. Operatorzy zwykle chcą prostych, ale konkretnych informacji: kto składa wniosek, do czego ma służyć energia, gdzie ma stanąć obiekt i jakiej mocy potrzebuje. Jeśli działka jest duża albo ma nietypowy dojazd, dokładny szkic bywa równie ważny jak sam formularz.

Co przygotować Po co to jest potrzebne Kiedy ma największe znaczenie
tytuł prawny do działki potwierdza, że możesz wnioskować o przyłącze zawsze, bez wyjątku
plan zabudowy albo szkic sytuacyjny pokazuje położenie obiektu względem sieci i drogi gdy działka jest oddalona od istniejącej infrastruktury
planowana moc przyłączeniowa pozwala dobrać przyłącze, zabezpieczenia i koszty zawsze, bo od tego zależy cały wariant techniczny
orientacyjne roczne zużycie energii ułatwia ocenę przyszłych potrzeb domu lub placu budowy gdy chcesz od razu myśleć o domu całorocznym
decyzja WZ, pozwolenie na budowę lub zgłoszenie pomaga operatorowi lepiej ocenić inwestycję przy działce, na której budowa dopiero ma ruszyć
pełnomocnictwo umożliwia działanie projektantowi, wykonawcy albo członkowi rodziny gdy nie składasz wszystkiego osobiście

Jeśli pytasz mnie, co najbardziej pomaga przy określeniu mocy, to patrzę nie na sam metraż, tylko na przyszłe odbiorniki: płytę indukcyjną, podgrzewanie wody, pompę ciepła, ładowarkę auta i ewentualny magazyn energii. Energa Operator podaje orientacyjnie około 12,5 kW dla domu jednorodzinnego z typowym wyposażeniem i elektryczną płytą, a około 30 kW dla domu z elektrycznym podgrzewaniem wody i kuchnią elektryczną. To dobry punkt odniesienia, ale nie gotowa recepta dla każdej działki.

Jeśli chcesz uniknąć przepychania się z operatorem o korekty, wpisz moc z niewielkim zapasem i oprzyj ją na realnym projekcie domu, a nie na zgadywaniu. Dzięki temu łatwiej przejdziesz do tematu kosztów, które przy przyłączach potrafią zaskoczyć bardziej niż sama dokumentacja.

Ile kosztuje przyłącze i od czego zależy rachunek

Przy zwykłej działce pod dom najczęściej mówimy o przyłączu niskiego napięcia. W takim wariancie opłata za sam wniosek zwykle nie występuje, a koszt liczy się przede wszystkim od mocy przyłączeniowej, rodzaju przyłącza i długości odcinka, który trzeba zbudować. Najdroższa bywa nie sama skrzynka, lecz kilometr papieru i metrów kabla, gdy sieć kończy się daleko od granicy działki.

Operator Przyłącze napowietrzne Przyłącze kablowe Dopłata za każdy metr powyżej 200 m
Enea 17,07 zł netto/kW 59,98 zł netto/kW 32,30 zł netto/m lub 43,73 zł netto/m, zależnie od typu przyłącza
Energa 36,12 zł netto/kW 51,49 zł netto/kW 28,02 zł netto/m lub 37,94 zł netto/m, zależnie od typu przyłącza
Tauron 35,43 zł netto/kW 73,63 zł netto/kW 32,30 zł netto/m lub 43,73 zł netto/m, zależnie od typu przyłącza

Wszystkie te stawki są netto, więc do finalnego rozliczenia dochodzi jeszcze VAT. W 2026 r. warto też pamiętać, że nowe opłaty i zaliczki dotyczą głównie przyłączy na wyższych napięciach, a nie typowej działki pod dom jednorodzinny. Dla większości czytelników ważniejsze będą właśnie taryfy niskiego napięcia i to, czy operator musi budować dłuższy odcinek linii.

Nie myliłbym przy tym opłaty przyłączeniowej z kosztem instalacji wewnętrznej. Kabel od skrzynki do domu, rozdzielnica, zabezpieczenia i robocizna elektryka to osobna pozycja, której operator zwykle nie pokrywa. Gdy masz to rozdzielone w głowie i w budżecie, łatwiej ocenić, czy bardziej opłaca się wariant tymczasowy, czy od razu docelowy.

Prąd budowlany czy przyłącze docelowe

To jedno z najważniejszych rozróżnień przy niezabudowanej działce. Prąd budowlany to zasilanie potrzebne na czas robót: betoniarka, narzędzia, oświetlenie, czasem mały kontener. Przyłącze docelowe ma już obsłużyć gotowy dom i wszystkie jego odbiory przez lata.

Wariant Kiedy ma sens Co daje Na co uważać
Przyłącze tymczasowe gdy budowa startuje szybko i potrzebujesz prądu na placu budowy prostszy start robót po zakończeniu budowy może wymagać przejścia na wariant docelowy
Przyłącze docelowe gdy chcesz od razu przygotować działkę pod przyszłe zamieszkanie jedno rozwiązanie na dłużej musi być dobrze przemyślane pod moc i lokalizację budynku
Wariant mieszany gdy operator i projekt pozwalają zasilić budowę przez docelowe przyłącze mniej podwójnych prac ziemnych nie każda działka i nie każdy przebieg kabla nadają się do takiego układu

W praktyce lubię rozwiązania, które nie zmuszają inwestora do robienia wykopu dwa razy. Jeśli można od razu poprowadzić przyłącze w miejscu zgodnym z przyszłym projektem domu, to zwykle wygrywa rozsądek, a nie najtańszy wariant na dziś. Jeśli jednak budowa ma ruszyć szybko, a dom jeszcze długo nie stanie, tymczasowe zasilanie bywa po prostu wygodniejsze.

To prowadzi do najczęstszych błędów, bo przyłącza nie blokuje zwykle sam wybór wariantu, tylko drobiazgi wokół niego. I właśnie te drobiazgi potrafią przeciągnąć całą sprawę o tygodnie.

Co najczęściej blokuje inwestorów

Najwięcej problemów widzę w trzech miejscach: brak kompletu dokumentów, zbyt słabo przemyślana moc i niedoszacowanie odległości od sieci. Reszta to już konsekwencje. Gdy wniosek zawiera braki, operator zwykle wzywa do uzupełnienia, a czas oczekiwania staje wtedy w miejscu.

  • Brak tytułu prawnego do działki - bez tego wniosek jest słaby formalnie i łatwo go zatrzymać.
  • Zbyt mała moc przyłączeniowa - na etapie projektu wydaje się oszczędnością, ale później wymusza korekty.
  • Nieczytelny plan lub szkic - operator nie widzi, gdzie ma dojść kabel i gdzie ma stanąć obiekt.
  • Trasa przez cudzy grunt bez uzgodnień - to częsty problem na działkach oddalonych od drogi lub sieci.
  • Przegapienie terminów - projekt umowy i warunki mają swój czas ważności, więc nie warto odkładać podpisu.
  • Mylenie kosztu przyłącza z kosztem całej instalacji - operator kończy swoją część w określonym punkcie, ale instalacja domu zostaje po twojej stronie.

Praktyczny detal, o którym wiele osób zapomina: w niektórych procedurach masz tylko 14 dni na uzupełnienie braków, a projekt umowy bywa ważny przez 60 dni. To nie są terminy „na kiedyś”, tylko realne daty, po których sprawa może się cofnąć albo wymagać ponownego wniosku. Dobrze przygotowany komplet dokumentów oszczędza więc nie tylko nerwy, ale i kilka tygodni.

Gdy ten etap jest domknięty, warto spojrzeć trochę dalej niż sam licznik. Na działce, która ma docelowo zasilać dom, ogrzewanie elektryczne i fotowoltaikę, najwięcej zyskuje się na dobrym planie od samego początku.

Jak przygotować działkę pod przyszły dom, pompę ciepła i fotowoltaikę

Jeśli patrzysz na działkę w perspektywie kilku lat, nie myśl wyłącznie o tym, żeby „był prąd”. Dużo ważniejsze jest to, jaką infrastrukturę przygotujesz dziś, żeby jutro nie kuć gotowych ścian i nie przerabiać przyłącza. Z mojego punktu widzenia najlepiej działa podejście, w którym przyłącze, instalacja domowa i przyszła fotowoltaika są projektowane razem, a nie osobno.

  • Przewidź miejsce na szafkę złączowo-pomiarową i rozdzielnicę tak, aby później była wygodna obsługa licznika.
  • Poproś projektanta o bilans mocy z zapasem pod pompę ciepła, płytę indukcyjną i ładowarkę EV.
  • Jeśli planujesz fotowoltaikę, zostaw miejsce w rozdzielnicy na zabezpieczenia, ograniczniki przepięć i ewentualny magazyn energii.
  • Ustal trasę kabla tak, by późniejsza instalacja domu i falownika nie wymagała nowych przekopów.
  • Nie przewymiarowuj przyłącza tylko dlatego, że „może się przyda”. Zapas ma sens wtedy, gdy wynika z realnych odbiorników, a nie z ostrożności na ślepo.

Fotowoltaika sama w sobie nie zawsze wymaga ogromnej mocy przyłączeniowej, ale bardzo często idzie w parze z urządzeniami, które już tę moc podnoszą: pompą ciepła, podgrzewaniem wody i ładowaniem samochodu. Dlatego przy działce bez domu myślę o energii szerzej niż o samym włączeniu światła. Dobrze zaprojektowane przyłącze dziś oszczędza drugą turę robót jutro, a to w praktyce jest różnica, którą naprawdę czuć w budżecie i tempie budowy.

FAQ - Najczęstsze pytania

Tak, przyłączenie prądu jest możliwe jeszcze przed rozpoczęciem budowy. Wymagany jest tytuł prawny do nieruchomości oraz określenie, czy potrzebujesz zasilania tymczasowego (budowlanego), czy docelowego dla przyszłego budynku mieszkalnego.

Prąd budowlany to zasilanie tymczasowe na czas robót. Przyłącze docelowe jest projektowane z myślą o stałym użytkowaniu domu. Najlepiej od razu wnioskować o moc docelową, aby uniknąć konieczności przerabiania instalacji w przyszłości.

Koszt zależy od mocy przyłączeniowej, rodzaju przyłącza (kablowe lub napowietrzne) i odległości od sieci. Standardowa opłata za każdy kW mocy wynosi od kilkunastu do kilkudziesięciu złotych netto, plus koszty za odcinek powyżej 200 metrów.

Musisz przygotować dokument potwierdzający tytuł prawny do działki (np. odpis z księgi wieczystej), plan zabudowy lub szkic sytuacyjny oraz określić planowaną moc przyłączeniową dostosowaną do przyszłych potrzeb Twojego domu.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi:

podłączenie prądu do działki bez domu
prąd na działce bez pozwolenia na budowę
koszt przyłącza prądu do działki niezabudowanej
wniosek o warunki przyłączenia prądu do działki
prąd budowlany na działce bez domu

Udostępnij artykuł

Autor Kacper Zawadzki
Kacper Zawadzki
Jestem Kacper Zawadzki, analitykiem branżowym z wieloletnim doświadczeniem w obszarze energii odnawialnej, ze szczególnym uwzględnieniem fotowoltaiki. Od ponad pięciu lat zajmuję się analizą rynku oraz pisaniem na temat innowacji w dziedzinie energii słonecznej, co pozwoliło mi zdobyć dogłębną wiedzę na temat najnowszych trendów i technologii w tej branży. Moim celem jest uproszczenie skomplikowanych danych i dostarczanie obiektywnej analizy, która pomoże czytelnikom lepiej zrozumieć dynamicznie rozwijający się świat energii odnawialnej. Zawsze dążę do tego, aby moje artykuły były rzetelne, aktualne i oparte na faktach, co buduje zaufanie i autorytet wśród moich odbiorców. Wierzę, że dostęp do wiarygodnych informacji jest kluczowy dla podejmowania świadomych decyzji w zakresie energii i ochrony środowiska.

Napisz komentarz
