Prąd budowlany - Jak podłączyć i nie przepłacić?

Damian Stępień

Damian Stępień

|

30 maja 2026

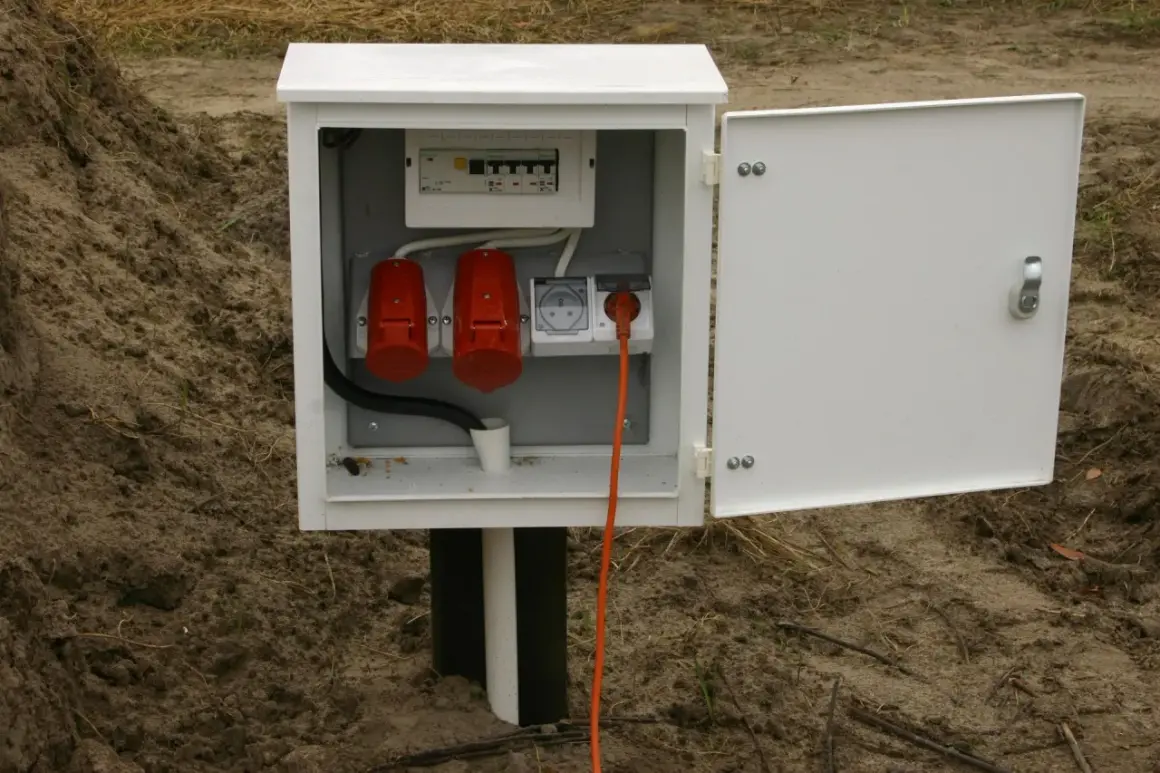

Skrzynka z bezpiecznikami i gniazdami, gotowa do podłączenia prądu budowlanego na placu budowy.

Podłączenie placu budowy do sieci to nie tylko kwestia gniazdka i kabla. Liczą się tu trzy rzeczy naraz: rodzaj przyłącza, taryfa rozliczeniowa oraz to, kto sprzedaje energię i kto ją dystrybuuje. Prąd budowlany w praktyce oznacza więc zestaw decyzji, które wpływają na szybkość startu robót, wysokość faktur i to, jak bezboleśnie przejdziesz później na rozliczenie domu.

Najważniejsze decyzje, które wpływają na koszt i termin zasilania budowy

  • Na budowie najczęściej działa grupa taryfowa C, a przyłącze tymczasowe zwykle wpada do VI grupy przyłączeniowej.
  • Sprzedawcę energii można wybrać, ale operator sieci zależy od regionu i pozostaje ten sam.
  • Rachunek składa się z ceny energii i dystrybucji, a od 1 stycznia 2026 r. nie ma już opłaty przejściowej.
  • Terminy wydania warunków przyłączenia są ustawowe i zależą od grupy oraz napięcia, więc warto zacząć formalności dużo wcześniej niż sama budowa.
  • Po zakończeniu prac trzeba zmienić sposób rozliczania na właściwy dla użytkowanego domu, najlepiej zanim pojawią się pierwsze stałe rachunki.

Jak działa zasilanie placu budowy w praktyce

Najprościej myśleć o tym tak: budowa potrzebuje prądu wtedy, gdy zwykły domowy licznik nie wystarcza albo gdy zasilanie ma działać, zanim powstanie docelowa instalacja. W praktyce chodzi o rozdzielenie dwóch sytuacji: tymczasowego zasilania na czas robót i stałego zasilania, które ma zostać już po odbiorze budynku.

Jeżeli pracują tam elektronarzędzia, betoniarka, pompa, ogrzewanie pomocnicze albo większa rozdzielnia, warto od początku dobrać moc z zapasem. Zbyt niska rezerwa kończy się wybijaniem zabezpieczeń, przestojami i nerwowym szukaniem, dlaczego znowu nie ma fazy.

Rozwiązanie Kiedy ma sens Co zyskujesz Na co uważać
Tymczasowe przyłącze Gdy budowa startuje zanim gotowe będzie zasilanie docelowe Można uruchomić prace wcześniej Po zakończeniu trzeba zmienić warunki i później przejść na docelowy model rozliczeń
Docelowe przyłącze od razu Gdy sieć i warunki techniczne już na to pozwalają Mniej późniejszych przeróbek i prostsze przejście do normalnego użytkowania Trzeba od razu dobrze dobrać moc i przewidzieć przyszłe potrzeby domu

Jeśli budowa ma być zasilana tylko przez pewien czas, operator zwykle kwalifikuje ją do VI grupy przyłączeniowej, czyli do przyłącza tymczasowego albo do zasilania na czas określony, nie dłuższy niż rok. To ważne, bo od tej decyzji zależy późniejsza ścieżka zmiany taryfy i samego przyłącza. Kiedy wiesz już, jaki model zasilania ma sens, można przejść do samych formalności.

Jak przejść przez przyłączenie bez niepotrzebnych przestojów

Najwięcej opóźnień bierze się z dwóch rzeczy: zbyt późnego złożenia wniosku i niedoszacowania mocy. Ja zaczynam zawsze od prostego pytania: ile urządzeń może pracować równocześnie i czy na pewno nie dojdzie jeszcze grzanie, pompa albo ładowanie sprzętu akumulatorowego z sieci.

Przeczytaj również: Taryfa G13 - Czy trzystrefowe rozliczenie prądu się opłaca?

Co przygotować przed wysłaniem wniosku

  • Adres inwestycji i numer działki.
  • Zakładaną moc przyłączeniową.
  • Informację, czy przyłącze ma być tymczasowe, czy docelowe.
  • Plan sytuacyjny i dane kontaktowe do inwestora lub pełnomocnika.

Gdy wniosek jest kompletny, wchodzą terminy na wydanie warunków przyłączenia. Dla przyłączenia do sieci niskiego napięcia to zwykle 21 dni dla grup V i VI, 30 dni dla grupy IV, a dla większych napięć terminy rosną do 60, 120 lub 150 dni zależnie od grupy i tego, czy obiekt ma źródło energii lub magazyn. To nie jest czas wykonania całej inwestycji, tylko czas na same warunki, więc nie warto tego mylić z faktycznym montażem.

Grupa i napięcie Termin na wydanie warunków
V lub VI do 1 kV 21 dni
IV do 1 kV 30 dni
III lub VI powyżej 1 kV bez źródła energii ani magazynu 60 dni
III lub VI powyżej 1 kV z źródłem energii lub magazynem 120 dni
I lub II 150 dni

W praktyce dobrze jest rozdzielić formalności budowlane od energetycznych. Sama budowa przyłącza może wymagać osobnego trybu zgłoszenia lub innej procedury, ale umowa z operatorem i warunki przyłączenia to nadal osobny etap. To właśnie tutaj najczęściej ginie kilka tygodni, których później nie da się nadrobić samą ekipą. Gdy dokumenty są poukładane, najczęściej największą różnicę zaczyna robić już nie przyłącze, tylko wybór taryfy.

Która taryfa i jaki profil pracy mają sens na budowie

Na budowie najczęściej spotkasz grupę C i dwie logiki rozliczenia: jedną stawkę przez całą dobę albo dwie strefy cenowe. W praktyce nie ma sensu polować na samą literę w nazwie taryfy, jeśli profil pracy i tak nie pozwala przenieść poboru na tańsze godziny.

Wariant Najlepszy przy Zaleta Ryzyko
C11 Pracach w dzień, równym poborze i małej przewidywalności Proste rozliczenie bez pilnowania stref Nie daje oszczędności, jeśli da się przenieść większość poboru na tańsze godziny
C12a / C12b Gdy część zużycia można przesunąć na godziny tańsze Szansa na niższą stawkę zmienną Oszczędność znika, jeśli ekipy pracują głównie w drogiej strefie

Jeżeli ekipa pracuje głównie w dzień, C11 bywa najprostsza i po prostu najbardziej przewidywalna. Dwustrefowe rozliczenie ma sens tylko wtedy, gdy rzeczywiście możesz przesunąć część poboru na tańsze godziny. To brzmi banalnie, ale właśnie tu wiele osób przepłaca: wybiera taryfę z potencjałem oszczędności, a potem nie wykorzystuje żadnej strefy.

Warto też pamiętać, że godziny strefowe ustala dystrybutor, więc nie zakładaj z góry, że noc wszędzie będzie oznaczała to samo. Gdy ten element jest już jasny, trzeba popatrzeć na sam rachunek, bo tam często kryją się dodatkowe koszty.

Z czego składa się rachunek i co zwykle go podbija

Rachunek za zasilanie placu budowy składa się z dwóch światów: sprzedaży energii i dystrybucji. Do tego dochodzą opłaty stałe oraz elementy, które w zależności od sytuacji mogą być prawie niezauważalne albo bardzo bolesne dla budżetu.

  • Cena energii to stawka od sprzedawcy za każdą zużytą kilowatogodzinę.
  • Dystrybucja to koszt transportu energii i utrzymania sieci, zwykle rozliczany oddzielnie.
  • Opłata handlowa pojawia się w części ofert i jest stałym kosztem za samo prowadzenie rozliczeń.
  • Moc umowna wpływa na to, czy nie płacisz za zbyt mały albo zbyt duży przydział mocy.
  • Moc bierna może wejść do gry przy cięższych maszynach i słabej kompensacji, czyli wtedy, gdy instalacja „krąży” energią, ale nie zamienia jej w pracę.
W 2026 r. gospodarstwa domowe mają zatwierdzone taryfy sprzedaży na niższym poziomie niż rok wcześniej, średnio 495,16 zł/MWh, ale plac budowy zazwyczaj działa w innym modelu rozliczeń i nie korzysta z tej samej ochrony cenowej. Dodatkowo od 1 stycznia 2026 r. z rachunków zniknęła opłata przejściowa, więc stare wzorce faktur nie są już dobrym punktem odniesienia.

Na większych placach budowy warto jeszcze raz sprawdzić, czy licznik i umowa naprawdę odpowiadają temu, jak energia jest pobierana. Jeśli to się nie zgadza, rachunek szybko przestaje być przewidywalny, a to prowadzi wprost do wyboru sprzedawcy i warunków umowy.

Jak wybrać sprzedawcę i nie utknąć na drogiej rezerwówce

Tu najczęściej pomaga rozdzielenie pojęć. Sprzedawca ustala cenę energii i warunki handlowe, a operator sieci odpowiada za przyłącze, licznik i dystrybucję. Operatora nie wybierasz dowolnie, bo zależy od regionu, ale sprzedawcę już tak.

  • Sprawdź cenę energii, ale patrz też na opłatę handlową i długość umowy.
  • Sprawdź, czy oferta jest kompleksowa, czy wymaga osobnej umowy dystrybucyjnej.
  • Ustal zasady wypowiedzenia, żeby nie zostać z niechcianym przedłużeniem albo wysoką stawką po zakończeniu budowy.
  • Nie wpadaj w sprzedaż rezerwową, bo uruchamia się automatycznie i może kosztować nawet kilka razy więcej niż sensowna oferta rynkowa.

To ostatnie jest szczególnie ważne. Sprzedaż rezerwowa ma zapewnić ciągłość dostaw, ale nie jest tanim planem awaryjnym. Jeśli dotychczasowy sprzedawca przestaje działać albo umowa wygasa bez nowej umowy, energia dalej płynie, tylko cena potrafi być bardzo niekorzystna. W praktyce lepiej podpisać następną umowę z wyprzedzeniem niż płacić za błąd organizacyjny.

Dobrze dobrany sprzedawca ułatwia życie tylko wtedy, gdy po zakończeniu robót potrafisz równie sprawnie zejść z trybu budowy na normalne użytkowanie domu.

Najczęstsze błędy, które podnoszą koszt budowy

Największe straty zwykle nie wynikają z samej stawki za kilowatogodzinę, tylko z błędów organizacyjnych. Najczęściej widzę pięć powtarzających się problemów: zbyt małą moc przyłączeniową, złą taryfę godzinową, przeciąganie rozliczeń budowlanych po odbiorze, brak kontroli nad umową po stronie sprzedawcy i pobór energii niezgodny z deklarowanym przeznaczeniem.

  • Za mała moc kończy się wybiciami zabezpieczeń i przestojami, które są droższe niż sam dodatkowy kilowat.
  • Zła strefa czasowa daje pozorne oszczędności, jeśli ekipa pracuje wtedy, gdy energia jest najdroższa.
  • Brak zmiany taryfy po odbiorze utrzymuje wyższe koszty, choć budowa już dawno się skończyła.
  • Niepasująca umowa może skończyć się korektą faktur, jeśli dystrybutor stwierdzi, że energia była używana inaczej niż zapisano.
  • Brak dokumentów utrudnia reklamacje, odczyt końcowy i zamknięcie etapu budowy.

Przy większych inwestycjach nie ma sensu liczyć, że „jakoś to będzie”. Lepiej od razu dopasować moc, taryfę i sposób rozliczeń, bo późniejsze poprawki zazwyczaj są bardziej kosztowne niż sam pierwszy wniosek.

Co warto przewidzieć, zanim ruszy pierwszy pobór

Jeżeli traktujesz budowę jako etap przejściowy, zaplanuj już teraz, co będzie po odbiorze. Najlepiej działa prosty scenariusz: najpierw sprawdzasz moc i termin przyłączenia, potem ustawiasz taryfę na czas robót, a na końcu przygotowujesz przejście na stałe użytkowanie.

  • Jeśli w domu ma być pompa ciepła, rekuperacja, płyta indukcyjna albo ładowarka do auta, zamów moc z zapasem.
  • Jeśli planujesz fotowoltaikę, zostaw miejsce na docelowy osprzęt i sprawdź, czy rozdzielnia nie będzie wymagała przeróbki po odbiorze.
  • Jeśli budowa ma działać tylko kilka miesięcy, od razu ustaw sobie datę przejścia na taryfę domową i nie odkładaj formalności na później.
  • Jeśli korzystasz z przyłącza tymczasowego, skontaktuj się z operatorem odpowiednio wcześnie, gdy zaczynasz kończyć roboty, bo zmiana warunków potrafi zająć więcej niż sam montaż licznika.

Ja patrzę na to tak: dobrze ustawione zasilanie budowy nie ma być „najtańsze na papierze”, tylko możliwie proste w obsłudze, bez przestojów i bez kosztownego chaosu na przełomie budowy i zamieszkania. Przy domu z fotowoltaiką ta zasada jest jeszcze ważniejsza, bo każdy późniejszy ruch w rozdzielni i przyłączu lepiej zrobić raz, a dobrze.

FAQ - Najczęstsze pytania

Prąd budowlany to tymczasowe zasilanie placu budowy, zanim powstanie docelowa instalacja. Różni się od domowego licznika, wymaga dobrania odpowiedniej mocy i taryfy, a także przejścia z trybu budowlanego na stałe rozliczenie po zakończeniu prac.
Należy wybrać rodzaj przyłącza (tymczasowe/docelowe), taryfę rozliczeniową (np. C11, C12), sprzedawcę energii oraz odpowiednio oszacować moc przyłączeniową. To wpływa na koszty, terminy i późniejsze przejście na rozliczenie domu.
Najczęściej stosuje się grupę C. Taryfa C11 jest prosta dla równego poboru, a C12 (dwustrefowa) ma sens, gdy można przesunąć zużycie na tańsze godziny. Wybór zależy od profilu pracy ekipy budowlanej i godzin poboru energii.
Najczęstsze błędy to zbyt mała moc, zła taryfa godzinowa, brak zmiany rozliczeń po odbiorze, niepasująca umowa ze sprzedawcą oraz pobór energii niezgodny z deklarowanym przeznaczeniem. Prowadzi to do przestojów i wyższych kosztów.

Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

prąd budowlany jak podłączyć prąd na budowie koszt prądu na budowie taryfa prąd budowlany przyłącze elektryczne budowa

Udostępnij artykuł

Autor Damian Stępień
Damian Stępień
Nazywam się Damian Stępień i od ponad pięciu lat zajmuję się analizą rynku energii odnawialnej, ze szczególnym uwzględnieniem fotowoltaiki. Moje doświadczenie obejmuje badania trendów rynkowych oraz oceny efektywności technologii solarnych, co pozwala mi na dostarczanie rzetelnych i aktualnych informacji. W swojej pracy koncentruję się na uproszczeniu skomplikowanych danych, aby każdy mógł zrozumieć, jak energia słoneczna może wpłynąć na nasze życie i środowisko. Jako doświadczony twórca treści, dążę do obiektywnej analizy i weryfikacji faktów, co jest kluczowe w szybko zmieniającym się świecie energii odnawialnej. Moim celem jest zapewnienie czytelnikom wiarygodnych informacji, które pomogą im podejmować świadome decyzje dotyczące energii i fotowoltaiki.

Komentarze (0)

Dodaj komentarz
