  • Tauron zgłoszenie mikroinstalacji - uniknij błędów i przyspiesz start!

Tauron zgłoszenie mikroinstalacji - uniknij błędów i przyspiesz start!

Leonard Krupa

Leonard Krupa

|

22 maja 2026

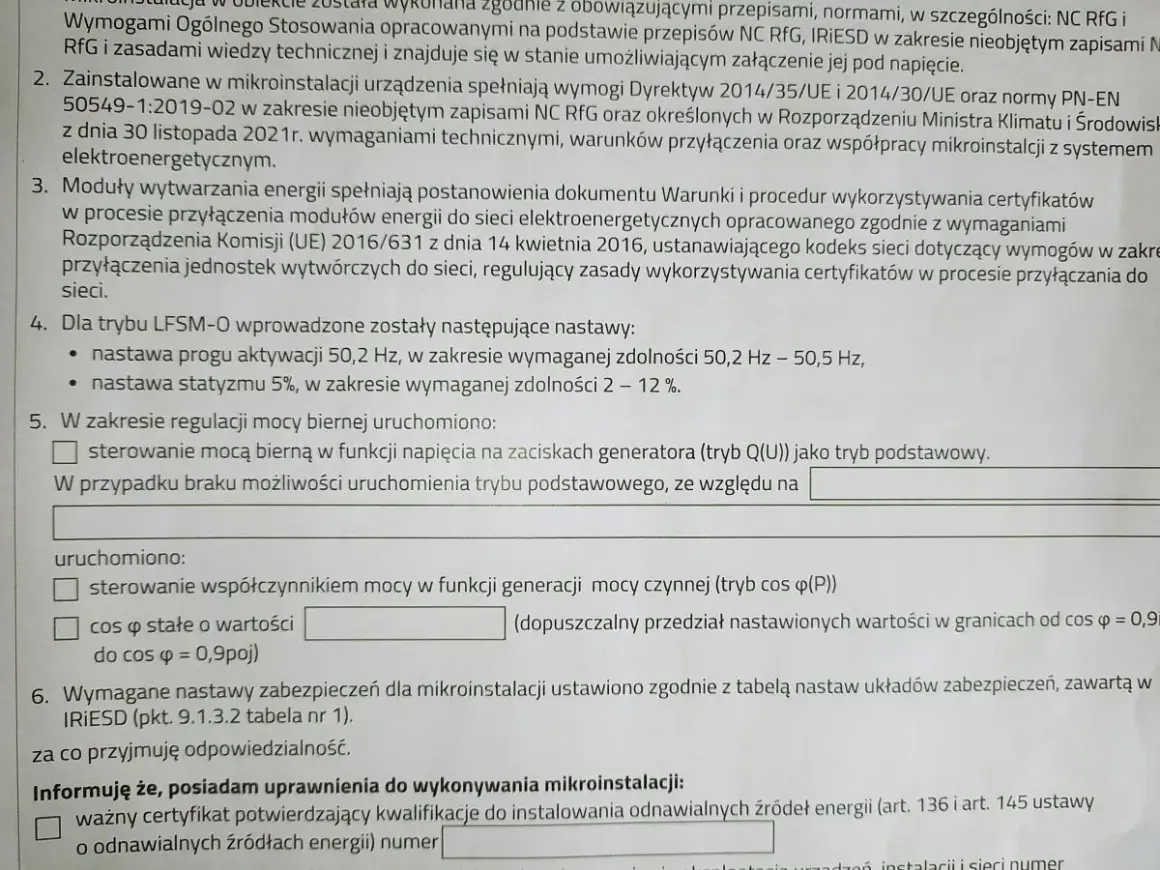

Dokumentacja techniczna do zgłoszenia mikroinstalacji Tauron. Opisuje wymagania techniczne i procedury przyłączenia.
W przypadku instalacji fotowoltaicznej najwięcej problemów nie sprawia sam montaż, tylko formalności po nim. W praktyce hasło tauron zgłoszenie mikroinstalacji dotyczy właśnie tego etapu: sprawdzenia, czy możesz działać w trybie zgłoszenia, jakie dokumenty przygotować i kiedy operator ma już obowiązek zająć się licznikiem oraz umową. Ja zaczynam od jednego pytania: czy moc planowanej instalacji mieści się w możliwościach przyłączeniowych obiektu, bo od tego zależy cała ścieżka.

Najważniejsze rzeczy, które trzeba mieć pod ręką przed zgłoszeniem

  • Zgłoszenie wystarcza wtedy, gdy moc mikroinstalacji nie przekracza mocy przyłączeniowej obiektu.
  • Formularz online jest najszybszy, ale nie działa dla prosumenta zbiorowego i członka spółdzielni energetycznej.
  • Do zgłoszenia zwykle potrzebujesz danych zgłaszającego, numeru PPE, informacji o instalacji, schematu i oświadczenia instalatora.
  • Jeśli model falownika nie figuruje w wykazie certyfikowanych urządzeń, trzeba dołożyć parametry techniczne i certyfikat zgodności.
  • Po kompletnym zgłoszeniu TAURON ma 30 dni na zabudowę albo parametryzację urządzenia pomiarowo-rozliczeniowego.
  • Po uruchomieniu instalacji trzeba jeszcze pilnować obowiązków informacyjnych przy zmianie mocy, rodzaju źródła lub dłuższej przerwie w produkcji.

Kiedy zgłoszenie wystarczy, a kiedy potrzebny jest wniosek o warunki przyłączenia

Najpierw porządkuję samą podstawę sprawy, bo tu najłatwiej o błąd. Mikroinstalację można zwykle zgłosić wtedy, gdy jej moc zainstalowana nie jest większa niż moc przyłączeniowa obiektu. Jeśli ten warunek nie jest spełniony, nie wystarczy zwykłe zgłoszenie i trzeba przejść w tryb wniosku o określenie warunków przyłączenia. To ważne, bo od tej decyzji zależy cała dalsza procedura i komplet dokumentów.

W praktyce moc przyłączeniowa to limit, jaki obiekt może pobierać z sieci, a moc zainstalowana to suma mocy źródeł, które chcesz podłączyć. Ja zawsze sprawdzam te dwie wartości jako pierwsze, bo liczba paneli sama w sobie niczego jeszcze nie wyjaśnia. Odrębną sytuacją są też instalacje o statusie prosumenckim zbiorowym albo realizowane w spółdzielni energetycznej, gdzie nie da się skorzystać z prostego formularza online.

Sytuacja Co składasz Na co uważać
Dom jednorodzinny lub inny odbiorca końcowy, a moc mikroinstalacji nie przekracza mocy przyłączeniowej obiektu Zgłoszenie przyłączenia mikroinstalacji To najprostszy wariant, ale dane muszą się zgadzać z umową i numerem PPE
Moc mikroinstalacji jest wyższa niż moc przyłączeniowa obiektu Wniosek o określenie warunków przyłączenia Tu zwykłe zgłoszenie nie wystarczy, bo operator musi najpierw ocenić warunki techniczne
Prosument zbiorowy albo spółdzielnia energetyczna Druk ZM, ale nie przez formularz online Trzeba wybrać ścieżkę mailową, papierową albo złożenie w punkcie obsługi
Istniejące źródło wytwórcze ma moc ponad 50 kW Nie korzystasz z trybu mikroinstalacji na zgłoszenie To już inny reżim formalny i inny zestaw obowiązków

Jeśli masz wątpliwość, najczęściej rozstrzyga ją właśnie porównanie mocy przyłączeniowej z umowy z mocą planowanej instalacji. Gdy to jest jasne, można już przejść do samego przebiegu procedury, a on wcale nie jest tak długi, jak obawiają się inwestorzy.

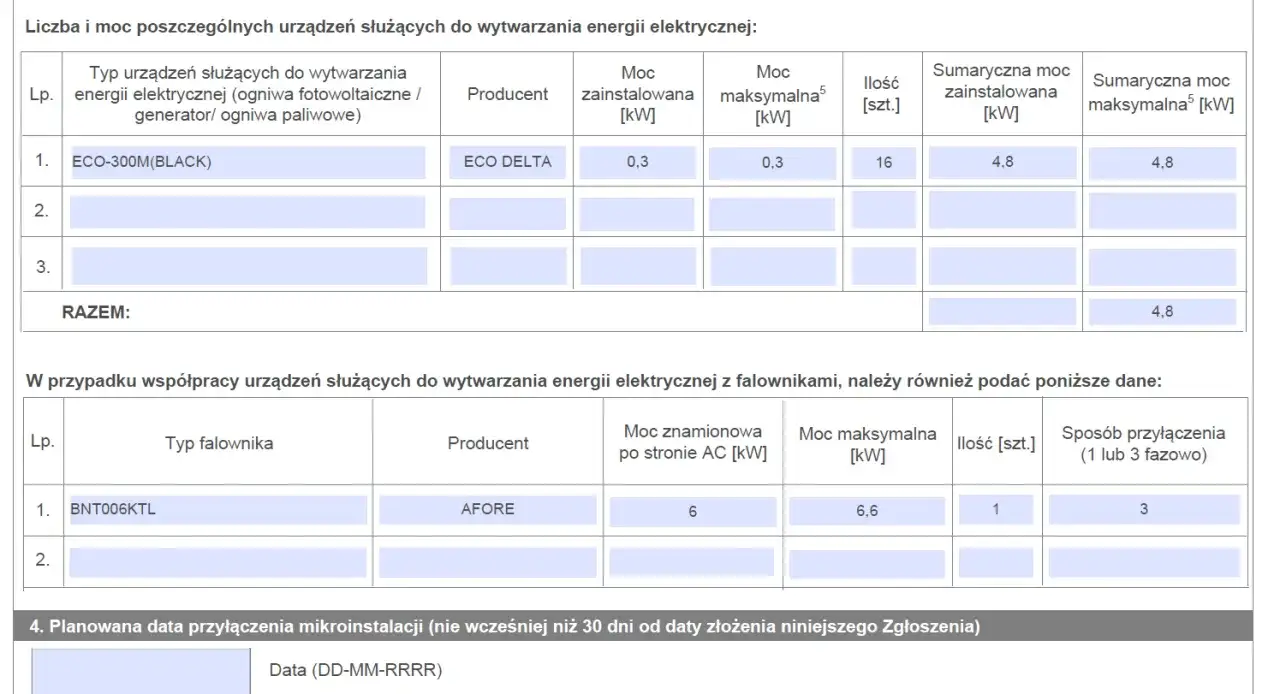

Formularz zgłoszenia mikroinstalacji Tauron: dane urządzeń (ECO-300M) i falownika (BNT006KTL).

Jak wygląda procedura krok po kroku

Przy standardowej fotowoltaice domowej ścieżka jest dość prosta, ale tylko wtedy, gdy zachowasz właściwą kolejność. Ja zwykle pilnuję trzech rzeczy naraz: kwalifikacji instalatora, kompletności załączników i terminu zgłoszenia, bo to one decydują o tym, czy proces pójdzie płynnie.

  1. Wybierz uprawnionego instalatora. Instalator powinien mieć kwalifikacje do montażu źródeł wytwórczych, na przykład odpowiedni certyfikat OZE, ważne świadectwo kwalifikacyjne albo uprawnienia budowlane w specjalności elektrycznej. Chodzi nie tylko o montaż paneli, ale też o zgodność instalacji z wymaganiami sieci.
  2. Zapewnij poprawny montaż za licznikiem. Mikroinstalacja powinna być podłączona po stronie instalacji wewnętrznej. Pomiędzy licznikiem a instalacją musi być łącznik, który pozwoli bezpiecznie odłączyć źródło spod napięcia i obsłużyć licznik w stanie beznapięciowym.
  3. Złóż zgłoszenie ZM z wyprzedzeniem. Zgłoszenie trzeba wysłać nie później niż 30 dni przed planowanym uruchomieniem mikroinstalacji. W przypadku standardowego prosumenta najszybciej zrobisz to online, bo formularz prowadzi przez kolejne pola i ogranicza liczbę błędów.
  4. Poczekaj na weryfikację i aktualizację umowy. Po pozytywnej weryfikacji otrzymasz odpowiedni aneks do umowy kompleksowej albo dokumenty do aktualizacji umowy sprzedaży energii. Jeśli masz samą umowę sprzedaży, trzeba to załatwić u sprzedawcy energii.
  5. Uruchomienie następuje po stronie operatora. Gdy zgłoszenie jest kompletne, operator zabudowuje lub parametryzuje urządzenie pomiarowo-rozliczeniowe na własny koszt. Dopiero wtedy można rozpocząć wprowadzanie energii do sieci.

To właśnie ta kolejność ma znaczenie. Jeżeli najpierw uruchomisz instalację, a dopiero potem zaczniesz kompletować dokumenty, cały proces robi się niepotrzebnie nerwowy. Przy dobrze przygotowanym zgłoszeniu większość pracy sprowadza się do formalnego potwierdzenia danych i wymiany licznika na dwukierunkowy.

Jakie dokumenty i dane przygotować przed wysyłką

To na tym etapie najczęściej pojawiają się poprawki. Z mojego doświadczenia wynika, że problemem rzadko jest jedna wielka luka, częściej drobiazg: brak numeru PPE, brak załącznika do falownika albo wpisanie danych innej osoby niż ta, na którą jest umowa. Warto więc przygotować wszystko od razu i sprawdzić, czy dokumenty odpowiadają dokładnie temu, co masz w umowie i w projekcie instalacji.

Co przygotować Kiedy jest potrzebne Dlaczego to ważne
Dane zgłaszającego i numer PPE Zawsze PPE, czyli punkt poboru energii, identyfikuje miejsce przyłączenia i zwykle znajduje się na fakturze
Dane obiektu i danych mikroinstalacji Zawsze Operator musi wiedzieć, gdzie źródło jest montowane i jaka jest jego moc, rodzaj oraz układ urządzeń
Oświadczenie zgłaszającego Zawsze To podstawowe potwierdzenie prawdziwości danych w zgłoszeniu
Oświadczenie instalatora Gdy zgłoszenia nie składa instalator Potwierdza prawidłowość montażu i zgodność z wymaganiami technicznymi
Schemat instalacji elektrycznej Zwykle zawsze Pokazuje sposób przyłączenia mikroinstalacji i ułatwia weryfikację bezpieczeństwa
Pełnomocnictwo Gdy działa za ciebie pełnomocnik Bez tego operator nie potraktuje zgłoszenia jako skutecznie złożonego przez reprezentanta
Parametry techniczne i certyfikat sprzętu Gdy model falownika nie figuruje w wykazie certyfikowanych urządzeń NC RfG to europejski kodeks sieci, który określa wymagania wobec jednostek wytwórczych; dokumenty potwierdzają zgodność sprzętu z tymi zasadami
Aktualizacja umowy sprzedaży energii Gdy nie jesteś prosumentem w rozumieniu przepisów Bez tego nie będzie poprawnych zasad wprowadzania energii do sieci i rozliczeń

Warto też pamiętać o jednej praktycznej rzeczy: jeśli model falownika jest już na liście certyfikowanych urządzeń, zwykle nie trzeba dosyłać dodatkowych kart katalogowych. To drobiazg, ale właśnie takie drobiazgi często decydują o tym, czy zgłoszenie przejdzie za pierwszym razem. Gdy komplet jest gotowy, uruchamia się właściwy licznik czasu.

Co dzieje się po wysłaniu zgłoszenia i ile to trwa

Tu wszystko zależy od tego, czy zgłoszenie jest kompletne. Gdy operator je przyjmie i zweryfikuje pozytywnie, potwierdza datę wpływu i przechodzi do dalszych działań. Z perspektywy inwestora najważniejsze są dwa terminy: 30 dni przed planowanym uruchomieniem na samo zgłoszenie oraz 30 dni od wpływu kompletnego zgłoszenia na zabudowę albo parametryzację urządzenia pomiarowo-rozliczeniowego.

  • Operator potwierdza przyjęcie zgłoszenia i rejestruje datę wpływu.
  • Po pozytywnej weryfikacji przygotowuje licznik dwukierunkowy albo parametryzuje istniejące urządzenie tak, by mierzyło energię pobraną i oddaną do sieci.
  • Ta czynność odbywa się na koszt operatora, więc nie jest to dodatkowa opłata po twojej stronie.
  • Po zabudowie lub parametryzacji możesz rozpocząć wytwarzanie energii i jej rozliczanie.
  • Jeśli masz umowę kompleksową, zwykle otrzymujesz aneks; przy samej umowie sprzedaży aktualizacja odbywa się u sprzedawcy energii.

Najwięcej opóźnień nie bierze się z samego procesu, tylko z braków formalnych. Jeśli czegoś brakuje, operator musi wrócić do dokumentów, a to zawsze wydłuża start instalacji. Dlatego lepiej poświęcić dodatkowe 20 minut na weryfikację załączników, niż potem czekać na poprawki w środku sezonu produkcyjnego.

Najczęstsze błędy, które zatrzymują uruchomienie fotowoltaiki

W tej procedurze powtarza się kilka błędów, które widzę wyjątkowo często. Nie są spektakularne, ale skutecznie blokują start instalacji albo zmuszają do ponownego wysyłania dokumentów. Dobra wiadomość jest taka, że większość z nich da się wyłapać jeszcze przed kliknięciem „wyślij”.

  • Zgłoszenie na dane innej osoby niż ta, na którą jest umowa. Formularz musi być spójny z odbiorcą końcowym wskazanym w umowie dystrybucyjnej albo kompleksowej.
  • Pomieszanie mocy zainstalowanej i przyłączeniowej. To dwa różne parametry, a ich pomylenie często prowadzi do wyboru złej ścieżki formalnej.
  • Brak schematu instalacji lub oświadczenia instalatora. To nie są dodatki „na wszelki wypadek”, tylko dokumenty, które porządkują odpowiedzialność techniczną.
  • Próba złożenia zgłoszenia online w przypadku prosumenta zbiorowego albo spółdzielni energetycznej. W takich konfiguracjach trzeba użyć innej formy przekazania dokumentów.
  • Brak certyfikatu lub danych technicznych falownika. Jeśli model nie jest w wykazie certyfikowanych urządzeń, operator będzie oczekiwał dodatkowych potwierdzeń zgodności z NC RfG.
  • Pominięcie łącznika między licznikiem a mikroinstalacją. To już nie jest detal formalny, tylko kwestia bezpieczeństwa i prawidłowej obsługi układu pomiarowego.
  • Zgłoszenie zmian w instalacji jako nowego przedsięwzięcia. Gdy modernizujesz istniejącą mikroinstalację, trzeba wykazać także dane nowych i dotychczasowych urządzeń.

Jeśli instalator przygotowuje dokumenty razem z tobą, warto od razu poprosić go o sprawdzenie zgodności numerów seryjnych, mocy urządzeń i wersji kart katalogowych. To właśnie ten etap najczęściej ratuje czas, a nie późniejsze poprawianie gotowego zgłoszenia. Dobrze przygotowany komplet robi różnicę bardziej niż sama szybkość montażu.

Co warto dopilnować po uruchomieniu instalacji, żeby nie wracać do tematu

Po starcie fotowoltaiki temat formalności nie znika całkowicie. Ja zawsze traktuję ten etap jako krótką listę kontrolną do zapisania obok danych z licznika i umowy, bo później łatwo o przeoczenie. Najważniejsze są zmiany, które wpływają na parametry instalacji albo na sposób jej eksploatacji.

Co się zmienia Termin Jak to zgłosić
Rodzaj lub moc zainstalowanej mikroinstalacji Do 5 dni od zmiany Przez odpowiedni formularz lub zgłoszenie aktualizacyjne
Zawieszenie produkcji na dłużej niż 30 dni, ale krócej niż 24 miesiące Do 14 dni od zawieszenia Oświadczeniem dotyczącym produkcji energii
Zakończenie produkcji energii z mikroinstalacji Do 14 dni od zakończenia produkcji Oświadczeniem dotyczącym zakończenia produkcji
Zmiana danych reprezentanta prosumentów zbiorowych Do 14 dni od zmiany Odpowiednim dokumentem aktualizacyjnym

Jeśli twoja instalacja jest typowa, cały proces sprowadza się do trzech rzeczy: właściwego trybu zgłoszenia, kompletnego pakietu załączników i pilnowania terminów po uruchomieniu. W praktyce najlepiej przygotować wszystko jeszcze przed montażem i poprosić instalatora, żeby od razu sprawdził listę dokumentów oraz zgodność falownika z wymaganiami sieci. To zwykle skraca drogę bardziej niż jakikolwiek dodatkowy telefon do operatora.

FAQ - Najczęstsze pytania

Zgłoszenie wystarcza, gdy moc zainstalowana mikroinstalacji nie przekracza mocy przyłączeniowej obiektu. W przeciwnym razie konieczny jest wniosek o warunki przyłączenia. Wyjątkiem są prosumenci zbiorowi i spółdzielnie energetyczne, dla których formularz online nie działa.
Zazwyczaj potrzebujesz danych zgłaszającego, numeru PPE, informacji o instalacji, schematu elektrycznego oraz oświadczenia instalatora. Jeśli falownik nie figuruje w wykazie certyfikowanych urządzeń, dołącz parametry techniczne i certyfikat zgodności.
Po kompletnym i pozytywnie zweryfikowanym zgłoszeniu, Tauron ma 30 dni na zabudowę lub parametryzację urządzenia pomiarowo-rozliczeniowego. Dopiero po tej czynności można rozpocząć wprowadzanie energii do sieci.
Częste błędy to: zgłoszenie na inne dane niż umowa, pomylenie mocy zainstalowanej z przyłączeniową, brak schematu/oświadczenia instalatora, próba zgłoszenia online dla prosumenta zbiorowego, brak certyfikatu falownika lub pominięcie łącznika między licznikiem a mikroinstalacją.
Po uruchomieniu należy zgłaszać zmiany rodzaju lub mocy mikroinstalacji (do 5 dni), zawieszenie produkcji na dłużej niż 30 dni (do 14 dni), zakończenie produkcji (do 14 dni) oraz zmiany danych reprezentanta prosumentów zbiorowych (do 14 dni).

Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

tauron zgłoszenie mikroinstalacji zgłoszenie fotowoltaiki tauron tauron fotowoltaika dokumenty

Udostępnij artykuł

Autor Leonard Krupa
Leonard Krupa
Jestem Leonard Krupa, analitykiem branżowym z wieloletnim doświadczeniem w obszarze energii odnawialnej, ze szczególnym uwzględnieniem fotowoltaiki. Od ponad pięciu lat zajmuję się analizowaniem rynku energii, co pozwoliło mi zgromadzić szeroką wiedzę na temat najnowszych technologii oraz trendów w tej dynamicznie rozwijającej się dziedzinie. Moim celem jest uproszczenie skomplikowanych danych i dostarczenie rzetelnych informacji, które pomogą czytelnikom zrozumieć złożoność rynku energii słonecznej. Skupiam się na obiektywnej analizie oraz weryfikacji faktów, aby zapewnić, że informacje, które przekazuję, są aktualne i wiarygodne. Dzięki mojemu zaangażowaniu w promowanie zrównoważonego rozwoju oraz efektywności energetycznej, dążę do tego, aby każdy miał dostęp do wiedzy, która wspiera świadome decyzje w zakresie energii odnawialnej.
