W dobrze zaprojektowanym domu to nie liczba gniazdek decyduje o komforcie, tylko to, czy instalacja ma dość rezerwy na pompę ciepła, płytę indukcyjną, ładowarkę auta i fotowoltaikę. moc przyłączeniowa jest właśnie tym technicznym limitem, który wyznacza, ile energii obiekt może bezpiecznie pobierać z sieci, a czasem także do niej oddawać. W tym artykule pokazuję, jak ją rozumieć, jak dobrać ją rozsądnie i kiedy naprawdę warto ją zmieniać.
Najważniejsze rzeczy, które warto ustalić przed pierwszym wnioskiem
- Limit przyłącza mówi o maksymalnej mocy, jaką obiekt może pobierać z sieci bez ryzyka zadziałania zabezpieczeń.
- W typowym domu jednorodzinnym najczęściej spotyka się grupę V, czyli napięcie do 1 kV i moc do 40 kW.
- Doboru nie robi się przez proste zsumowanie wszystkich urządzeń, tylko przez analizę tego, co działa jednocześnie.
- Przy fotowoltaice, pompie ciepła i wallboxie bilans obciążenia zmienia się szybciej, niż wielu inwestorów zakłada.
- Zmiana limitu bywa formalnością, ale przy większych obiektach może wymagać dodatkowych dokumentów, zaliczek i przebudowy przyłącza.
Czym jest techniczny limit przyłącza i dlaczego ma znaczenie
Ja traktuję ten parametr jak granicę między tym, co budynek może pobrać bez problemu, a tym, co kończy się zadziałaniem zabezpieczenia. W praktyce to nie jest roczne zużycie energii, tylko planowana maksymalna moc czynna, jaką obiekt ma prawo pobierać z sieci albo do niej oddawać. To właśnie od tej wartości zaczyna się cały rozdział energii w budynku, bo ona wpływa na projekt przyłącza, dobór zabezpieczeń i późniejsze rozliczenia z operatorem.

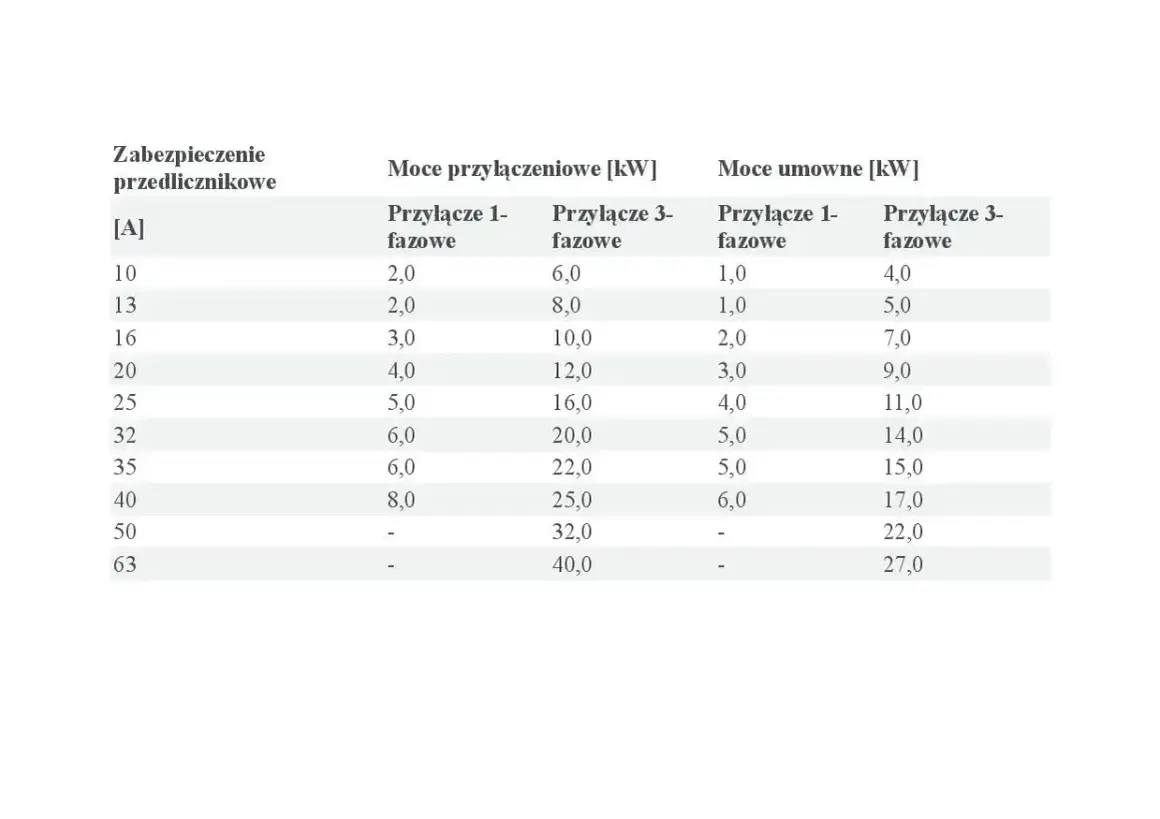

| Parametr | Co oznacza | Dlaczego to ważne |
|---|---|---|
| Limit przyłącza | Techniczny sufit obiektu, czyli maksymalna moc możliwa do poboru lub oddawania | Decyduje o tym, jak zaprojektować przyłącze i zabezpieczenia |
| Moc umowna | Wartość zamawiana do rozliczeń z dostawcą | Jej przekroczenie może oznaczać dodatkowe opłaty |
| Moc zainstalowana urządzeń | Suma mocy wszystkich urządzeń zamontowanych w budynku | Pomaga policzyć obciążenie, ale nie mówi jeszcze, ile prądu pobierzesz naraz |
| Zabezpieczenie główne | Element ochronny, który odcina zasilanie przy zbyt dużym poborze | To ono zwykle przypomina, że limit został przekroczony |
Dla typowego domu jednorodzinnego najczęściej wchodzi w grę grupa V, czyli przyłączenie do sieci o napięciu do 1 kV i mocy do 40 kW. Przy większych budynkach, warsztatach albo obiektach usługowych sytuacja robi się bardziej złożona i wchodzą inne zasady projektowe. Kiedy ten limit jest już jasny, najważniejsze staje się pytanie, jak sensownie dobrać go do realnego profilu zużycia.

Jak dobrać ją do domu, firmy i instalacji pv
Dobór zaczynam od urządzeń, które mogą pracować jednocześnie, a nie od sumy wszystkich tabliczek znamionowych. To ważne, bo płyta, piekarnik, pompa ciepła i ładowarka do auta nie pracują w identycznej sekundzie z pełną mocą, ale część obciążeń naprawdę się nakłada. Właśnie dlatego specjalista zwykle patrzy na współczynnik jednoczesności, czyli uproszczony obraz tego, ile urządzeń realnie działa naraz.
- Zapisuję wszystkie odbiorniki, które mogą działać w obiekcie, również te planowane dopiero za rok lub dwa.
- Oddzielam urządzenia ciągłe od tych, które pracują chwilowo albo sezonowo.
- Sprawdzam, które sprzęty mogą uruchamiać się jednocześnie, bo to one tworzą szczyt obciążenia.
- Zostawiam rezerwę na przyszłe zmiany, zamiast projektować wszystko na styk.
- Weryfikuję, czy instalacja ma sens jako jednofazowa czy trójfazowa, bo to mocno wpływa na komfort użytkowania.
Dom jednorodzinny
W domu najczęściej problem pojawia się wtedy, gdy dochodzi elektryfikacja ogrzewania albo transportu. Sama lodówka czy oświetlenie nie robią wrażenia, ale już płyta indukcyjna, bojler, pompa ciepła i wallbox tworzą zupełnie inny profil. Ja zawsze patrzę na scenariusz zimowy, bo to wtedy dom zwykle potrzebuje najwięcej energii i to wtedy rezerwa znika najszybciej.
Firma albo warsztat
W obiekcie usługowym nie liczy się tylko moc z tabliczki znamionowej, ale też sposób rozruchu maszyn. Silnik, sprężarka czy urządzenie grzewcze potrafią chwilowo pobierać dużo więcej niż wynikałoby z prostego opisu katalogowego. Dlatego w firmie bardziej ufałbym analizie obciążenia niż intuicji właściciela, który często zna średnie zużycie, ale nie widzi pików startowych.
Przeczytaj również: Jak ukryć skrzynkę elektryczną w ogrodzeniu i poprawić estetykę ogrodu
Gdy planujesz elektryfikację domu
Jeśli dziś dom działa na gazie, a za chwilę ma dojść pompa ciepła i ładowarka do samochodu, liczyłbym nie tylko bieżący stan, ale też najgorszy realny układ w przyszłości. To właśnie tu wiele osób popełnia błąd: zamawia zbyt mały limit, bo „na razie” wystarcza. Potem okazuje się, że w nowym układzie bezpieczniej było od początku zostawić większy zapas.
Gdy profil obciążenia jest policzony, trzeba jeszcze sprawdzić, co się stanie, jeśli zapas okaże się za mały albo przesadzony.
Co się dzieje, gdy limit jest za niski albo niepotrzebnie wysoki
Zbyt niski limit daje dość szybkie objawy. Najczęściej wybija zabezpieczenie główne, ładowanie auta przerywa się w najmniej wygodnym momencie, a dom traci zasilanie wtedy, gdy pracuje kilka większych odbiorników naraz. To nie jest awaria samej sieci, tylko sygnał, że instalacja została zaprojektowana zbyt ciasno.
| Sytuacja | Jak wygląda w praktyce | Co robię |
|---|---|---|
| Za niski limit | Bezpiecznik odcina zasilanie, a kilka urządzeń nie może działać równocześnie | Sprawdzam szczytowe obciążenie i planuję zwiększenie albo rozdzielenie pracy odbiorników |
| Za wysoki limit | Obiekt ma większy przydział niż naprawdę potrzebuje, więc rośnie skala formalności i koszty wejścia | Weryfikuję, czy zapas wynika z realnej potrzeby, czy tylko z ostrożności na wyrost |
| Brak rezerwy na przyszłość | Po dołożeniu nowego ogrzewania, wallboxa albo większej produkcji robi się ciasno | Uwzględniam kolejne lata rozbudowy, a nie tylko stan obecny |
Najczęstszy błąd widzę przy budynkach modernizowanych etapami. Najpierw jest zwykły dom, potem pojawia się fotowoltaika, później pompa ciepła, a na końcu samochód elektryczny i magazyn energii. Jeśli każdy etap projektuje się osobno, łatwo zgubić wspólny bilans i stworzyć układ, który na papierze wygląda dobrze, ale w praktyce nie ma już marginesu bezpieczeństwa. To prowadzi prosto do pytania, jak wygląda zmiana limitu i czy zawsze trzeba robić ją od zera.
Jak wygląda zmiana parametru i kiedy ma sens
Zmniejszenie bywa prostsze niż zwiększenie, bo czasem wystarczy korekta mocy umownej u sprzedawcy. Jeśli jednak potrzebujesz większego przydziału dla obiektu, operator zwykle prowadzi proces podobny do przyłączenia nowego budynku. Ja w takich sytuacjach zawsze sprawdzam najpierw, czy problem dotyczy tylko rozliczeń, czy już samej infrastruktury przyłączeniowej.
- Sprawdzasz obecny bilans obciążenia i ustalasz, czy wystarczy zmiana mocy umownej.
- Jeśli trzeba zwiększyć limit techniczny, przygotowujesz wniosek do operatora.
- Dołączasz plan sytuacyjny albo szkic obiektu, a przy bardziej złożonych projektach także schemat jednokreskowy i dane techniczne urządzeń.
- Operator wydaje warunki przyłączenia i projekt umowy.
- Przy większych projektach pojawiają się zaliczki albo zabezpieczenia wykonania zobowiązań.
- Po realizacji aktualizujesz umowę i dopasowujesz instalację wewnętrzną do nowego układu pracy.
W większych przyłączeniach średniego i wysokiego napięcia spotyka się zaliczkę na poziomie 60 zł za każdy kilowat wskazany we wniosku, z limitem do 6 mln zł. Przy rozbudowanych inwestycjach to realna pozycja budżetowa, a nie formalny drobiazg. Właśnie dlatego decyzję o zmianie warto podejmować dopiero po sensownym bilansie całego obiektu, a nie po samym wrażeniu, że „przydałoby się trochę więcej”. Kiedy w grę wchodzi fotowoltaika, magazyn i ładowanie auta, ten bilans robi się jeszcze ważniejszy.
Dlaczego fotowoltaika, pompa ciepła i ładowarka ev zmieniają bilans
Najczęściej to nie same panele tworzą problem, lecz to, że dom zaczyna jednocześnie produkować, pobierać i magazynować energię. W mikroinstalacji o mocy do 50 kW moc zainstalowana nie powinna przekraczać limitu obiektu, więc projekt trzeba patrzeć jako całość, a nie jako osobny dodatek na dachu. Tu właśnie widać, że optymalizacja energetyczna to nie tylko oszczędność na rachunkach, ale też lepsze rozłożenie obciążeń w budynku.
- Pompa ciepła podnosi pobór zimą, kiedy fotowoltaika produkuje mniej.
- Wallbox, czyli domowa ładowarka do auta, potrafi zająć sporą część rezerwy w jednej chwili.
- Magazyn energii pomaga obcinać piki, ale nie zastępuje dobrze dobranego przyłącza.
- Przy większej automatyzacji domu sensownie działa zapas, a nie projektowanie „na styk”.
To właśnie zestaw pompa ciepła, indukcja i ładowarka najczęściej zmusza do ponownego przeliczenia całego układu. Panele same w sobie nie zawsze wymuszają zmianę, ale już połączenie produkcji, magazynu i wysokich obciążeń chwilowych może to zrobić bardzo szybko. Dlatego przy instalacjach OZE patrzę nie tylko na moc samej instalacji, lecz także na sposób, w jaki energia rozchodzi się po budynku i gdzie powstają szczyty poboru. Na koniec zostaje krótka checklista, która oszczędza najwięcej nerwów.
Co sprawdzić przed złożeniem wniosku do operatora
Zanim wyślesz dokumenty, sprawdzam pięć rzeczy. To mały etap, ale właśnie on najczęściej decyduje, czy cała procedura pójdzie gładko, czy utknie na brakującym załączniku albo zbyt optymistycznym założeniu.
- Czy obciążenie policzono na podstawie rzeczywistych urządzeń, a nie samej sumy tabliczek znamionowych?
- Czy w bilansie uwzględniono sprzęty planowane na kolejny etap inwestycji?
- Czy wiadomo, czy instalacja ma pracować jako jednofazowa czy trójfazowa?
- Czy przy fotowoltaice, magazynie energii albo stacji ładowania dołączono właściwe dane techniczne?
- Czy projekt zawiera plan sytuacyjny, schemat i komplet informacji wymaganych przez operatora?
Jeśli miałbym zostawić jedną zasadę, byłaby prosta: lepiej policzyć limit z myślą o najcięższym realnym scenariuszu niż ratować się po fakcie. To zwykle oszczędza i czas, i pieniądze, a przy domu z fotowoltaiką daje znacznie spokojniejszy start.
